ACE 職涯與認證 — 第 1/5 篇

搬上 Google Cloud 前,先把遷移計畫排清楚

內文字級

搬上 Google Cloud 前,先把遷移計畫排清楚
更新:2026-10-06

公司說「把系統搬上雲」時,最容易先討論要用哪個工具。但真正讓切換卡住的,常是大家以為知道、其實沒寫下來的事:某支夜間批次還在連舊資料庫、授權綁在實體主機上,或客服系統停寫後根本沒人知道要怎麼恢復。

所以這篇先從盤點與決策談起,再看 Migrate to Virtual Machines、Database Migration Service 等工具。最後用一份簡化的切換清單,把「成功」和「退回去」都說清楚。

先盤點,不要從 VM 數量開始猜

假設客服系統有三台 Web VM、兩台應用 VM 和一台 MySQL。只知道「六台主機」還不能排遷移順序:客服登入可能依賴地端身分系統,MySQL 可能每天把報表送到別的部門,還可能有一支沒記在架構圖上的排程會改資料。

每個工作負載至少要留下這些資訊:

要問的事為什麼要問
誰使用它,誰能決定停機窗口?切換時間和驗收人不能到當天才找
依賴哪些資料庫、API、檔案和身分服務?決定哪些元件必須同一波搬,哪些需要先建立跨環境連線
目前的尖離峰用量、備份、故障紀錄與授權條件?用來估規格、費用及遷移後的風險
可接受多久停機、最多能丟失多少資料?決定複寫方式,以及回退是否真的可行
有哪些區域、權限或稽核要求?目標區域和基礎環境要先符合組織要求

表格超出欄寬時,可左右捲動;鍵盤可聚焦表格後用左右方向鍵查看。

Google 的遷移評估指引同樣把資產清單、相依性、團隊準備和 TCO 放在選工具之前。盤點完最好畫一張「誰連誰」的圖,並找實際維運的人核對;只從監控或資產平台匯出清單,通常看不見所有手動作業。

6R 是逐個系統做的決定

6R 不是六個都要試,也不是全公司只能選一個。同一批系統裡,客服系統也許先原樣搬,報表服務順手換成受管資料庫,沒人使用的舊入口則可以直接下線。

策略什麼情況值得考慮別漏掉的事
Rehost:盡量不改程式,搬到雲端 VM期限近、系統暫時改不動測試 OS、網路、授權與效能;原樣搬不保證省錢
Replatform:保留主要架構,小幅換平台想把自管資料庫換成 Cloud SQL 等受管服務連線、備份、故障切換與費用都會變
Refactor / Rearchitect:重改架構現有架構確實擋住擴充、部署或可靠度先找出瓶頸,不必為了「雲端原生」把一切拆成微服務
Repurchase:改用現成產品自建功能已有合適 SaaS 可替代比較資料搬移、權限整合、客製能力與長期訂閱費
Retain:暫留原處設備、合約或法規限制尚未解決設定重新評估日期,也要維持舊環境的安全與備份
Retire:下線確認系統不再有用途先查排程、資料保存與其他系統的隱藏依賴

表格超出欄寬時,可左右捲動;鍵盤可聚焦表格後用左右方向鍵查看。

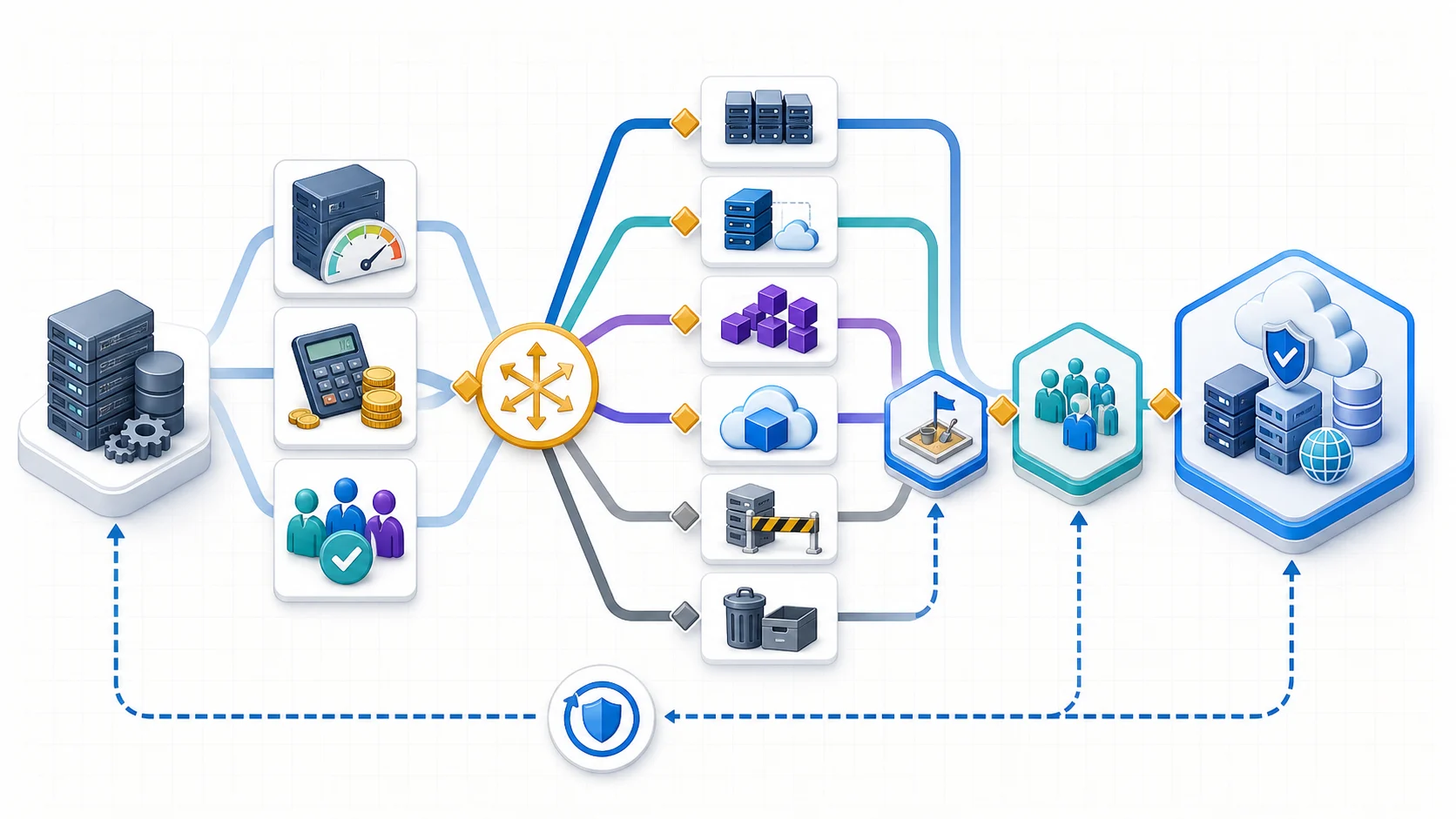

以技術、成本與組織評估將各工作負載分流為搬遷、微調、重構、替換、保留或淘汰,再分階段驗證與切換

先替每個工作負載選去向,再把需要遷移的系統依相依性排成波次;不能把 6R 當作全公司的單選題。

例如機房租約快到期,某個老系統雖然值得重構,眼前卻沒有足夠時間。可以先評估 Rehost,保住切換期限,再把重構另列一個有驗收標準的專案。相反地,如果系統明年就退役,現在投入搬遷費用可能沒有意義。這兩種決定都比「所有東西一起 Lift-and-Shift」有根據。

比成本時,兩邊要用同一把尺

「雲端 VM 月費」不能直接跟「機房伺服器的採購價」比較。前者是持續支出,後者可能已折舊,也可能下個月就得汰換。先選一段相同的比較期間,列出兩邊要達到的效能、備援和復原目標,再算總持有成本(TCO)。

項目機房現況要查什麼GCP 候選方案要估什麼
運算與儲存實際 CPU/記憶體用量、設備折舊、備份媒體VM 或受管服務規格、執行時間、磁碟、備份與取回
網路專線、設備、對外與系統間流量對外、跨區與混合雲傳輸;Load Balancer、CDN 等費用
可用性備援設備、維護窗口、復原演練多區部署、資料複寫、備份及演練成本
人員與授權維運、值班、軟體合約遷移工時、雲端維運、安全、支援與教育訓練
一次性遷移不適用或舊系統退役成本資料傳輸、測試、並行環境、改寫與顧問費

表格超出欄寬時,可左右捲動;鍵盤可聚焦表格後用左右方向鍵查看。

同樣是 100 TB 資料,常讀的交易資料和幾乎不讀的備份,搬法與日後費用都不同。先拿現況用量與候選架構到 Google Cloud Pricing Calculator估價;若已有資產盤點資料,也可參考 Migration Center 的 TCO 報告。工具產生的是依假設計算的估價,簽約條件、人力、實際流量與切換風險仍得補進去。

估價表要保留輸入條件和日期。系統上線後,才能把實際帳單拆到服務與 SKU,查出差異是流量比預期高、規格開太大,還是測試環境忘了關。

工具要對準遷移的東西

要搬的是可先評估切換時真正要驗證的事
VMware、AWS、Azure 等來源的 VMMigrate to Virtual Machines開機、網路、授權、應用依賴與回退
支援的資料庫Database Migration Service(DMS)版本與轉換相容性、複寫延遲、資料一致性和改連
檔案或物件資料Storage Transfer Service權限、傳輸時間、增量資料與抽樣校驗
網路趕不上期限的大量資料Transfer Appliance設備可用地區、運送/匯入時間及最後增量同步

表格超出欄寬時,可左右捲動;鍵盤可聚焦表格後用左右方向鍵查看。

資料量大不代表 Transfer Appliance 一定比較快。要把可用頻寬算出來,再和設備交付、複製、運送及匯入的時間比較;官方也提供線上傳輸模式,不能只把它理解成「把硬碟寄去 Google」。

名稱也對一下:Migrate to Virtual Machines 的舊名是 Migrate for Compute Engine,舊的 4.x 版已於 2024-04-30 終止支援;舊教材或題庫出現舊名時,對應的就是現在這個產品。

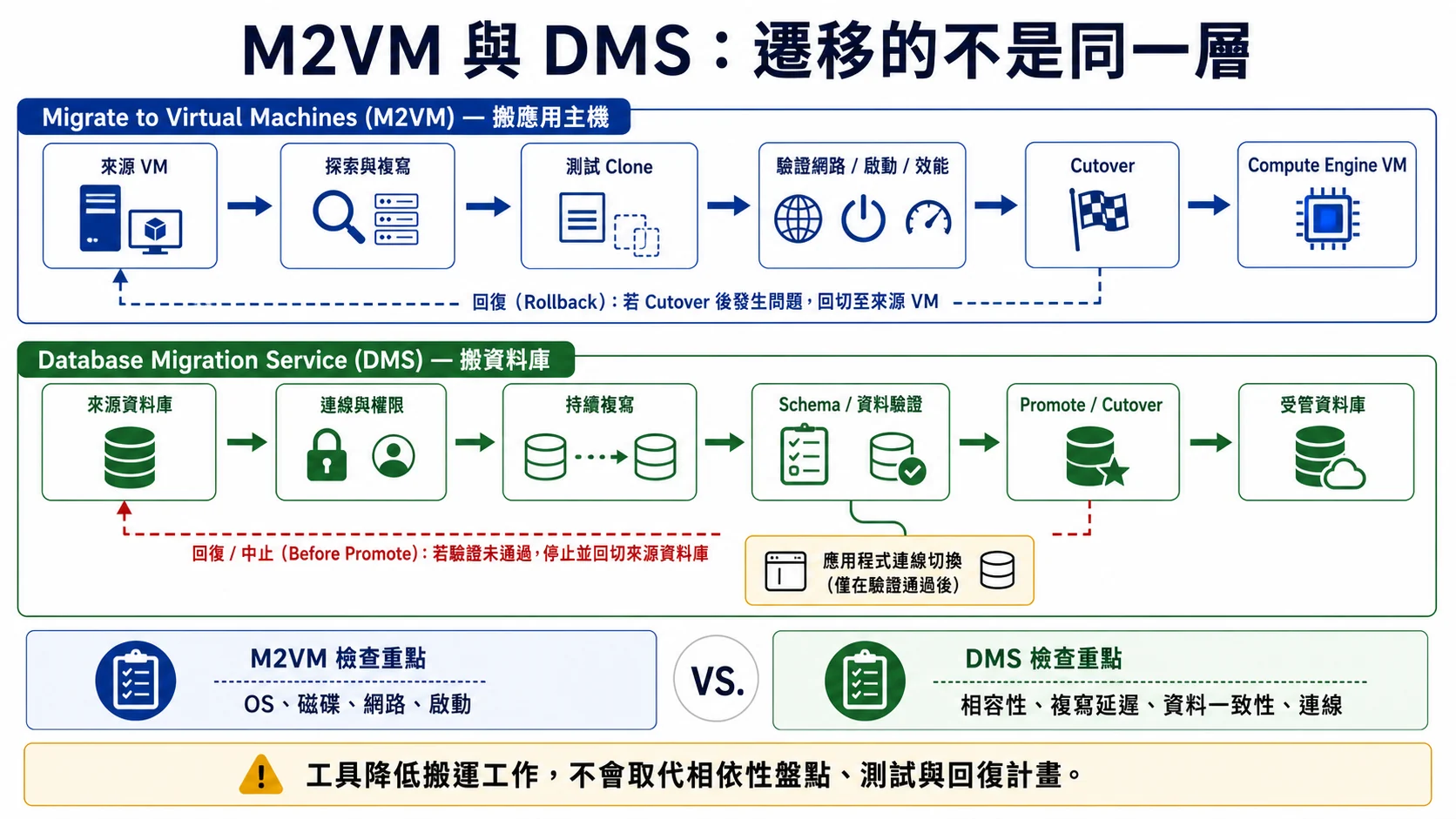

搬 VM:先 Test Clone,再談 Cutover

Migrate to Virtual Machines 可以持續複寫來源 VM,建立 test clone,在不切斷原服務的情況下先檢查目標 VM 能否啟動、能否連到應用和資料庫。測試通過,才安排正式 cutover。它能幫你搬 VM,卻不會自動判斷哪支批次作業要改連,或替你完成業務驗收。

回退也不是按一下「Undo」。依官方的 VM cutover 流程,回到來源可能要重新啟動舊 VM、把流量導回去,並處理新 VM 上已產生的資料。這件事必須在正式切換前演練,尤其是有寫入的系統。

搬資料庫:用 MySQL 說明最後一段路

MySQL 搬到 Cloud SQL 時,可以先用 DMS 做初始載入,再持續複寫變更。這能把大量資料傳輸放在服務還正常運作的時候,但不代表切換可以完全不停寫。以官方 MySQL Promote 步驟為例:

  1. 確認來源版本、權限、網路連線與目標規格支援;先做測試遷移。
  2. 觀察複寫延遲,驗證筆數、關鍵資料和應用查詢結果,不只看工作狀態顯示「執行中」。
  3. 切換時停止來源寫入,等延遲歸零,再 Promote 目標並讓應用改連。
  4. 驗證目標讀寫、錯誤率與資料一致性。來源先保留,何時退役由觀察期與資料保留規定決定。

Promote 後,目標成了可寫的主庫;如果新環境已經接收寫入,直接把 DNS 或連線字串改回舊庫可能會遺失這段資料。回退計畫得先定義「何時還能直接回切」與「何時需要停寫、匯回資料或另做恢復」,不能只寫一句「出事就回舊環境」。DMS 支援的同構、異構路徑和目標版本也會變,實作前按當前支援表核對。

先小範圍驗證,再安排正式波次

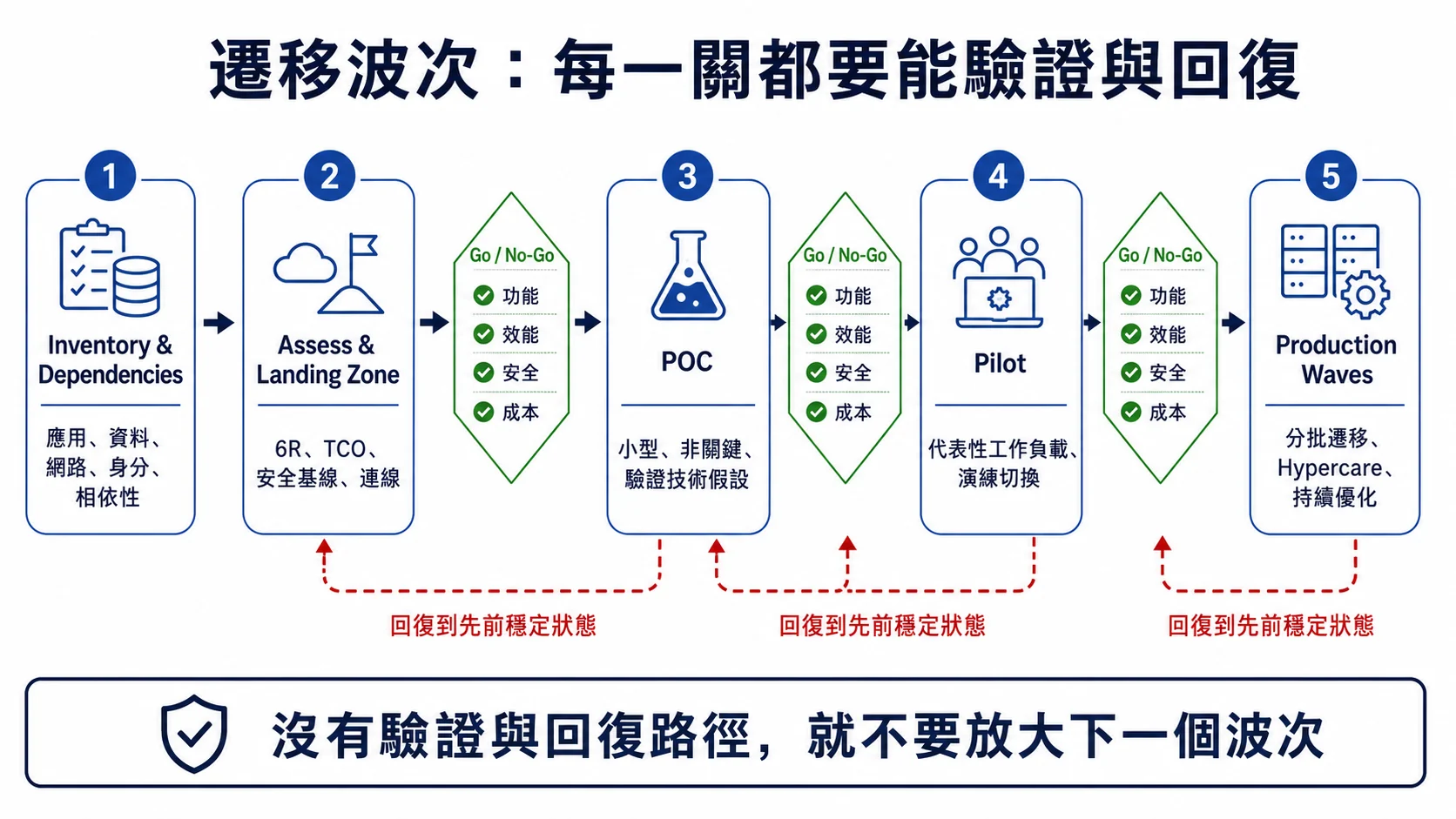

POC 用來回答一個具體疑問,例如舊版程式能否在目標 VM 啟動、資料庫延遲能否落在切換窗口內。Pilot 則挑一套有代表性、但影響可控的系統,把網路、權限、監控、備份、使用者驗收和回退都演練一次。正式環境再依相依性和風險分批切換。

不要把「POC 兩週、Pilot 四週、每週搬十套」當成通用時程。比較可靠的做法,是替每一波設 Go/No-Go 條件:測試有沒有通過、資料是否追平、誰可以批准切換、失敗時最多等多久才回退。Google 的遷移計畫驗證指引也要求估算停機、測試回退及檢查安全與成本假設。

以下是一份客服系統的簡化 Runbook。表中的檢查項目要依實際架構調整,停機與驗證時間則由團隊演練後填入。

階段執行與驗證負責人/紀錄
切換前確認備份可還原;test clone、DMS 複寫、網路與權限測試通過;通知使用者記錄備份點、測試結果和 Go/No-Go 核准人
凍結寫入暫停批次與新交易,確認來源沒有其他寫入者;等複寫追平記錄最後交易與資料檢查結果
切換Promote 目標資料庫、啟用新 VM、改流量與應用連線記錄各步完成時間和操作人
驗收實測登入、建立工單、查歷史資料;比對錯誤率與延遲由業務與技術負責人共同簽收
失敗處理依「尚未有目標寫入/已有目標寫入」分流處理;必要時停寫、保全資料再回退記錄決策點、資料處理方式與對外通知
觀察期比對帳單、效能、備份、安全告警;達到退役條件再關舊系統指定觀察期負責人與舊資源退役日期

表格超出欄寬時,可左右捲動;鍵盤可聚焦表格後用左右方向鍵查看。

這份表還少不了三個數字:可接受停機時間、可接受資料損失量、每個步驟的最長等待時間。這些得由業務要求和演練結果決定,不能從別人的案例拿一組漂亮的分鐘數套上去。

搬完不等於結束

剛切換後要特別留意三件事。費用方面,對照原估價與 Billing Reports,找出多出來的 SKU,而不是先買折扣。安全方面,查 IAM 是否仍保留臨時高權限、公開入口是否符合原設計、備份與稽核是否正常。維運方面,讓內部團隊自己跑一次部署、告警處理和還原演練,確認不是只有顧問知道系統怎麼運作。

準備 ACE 情境題時也可以照這個順序想:先辨認要搬的是 VM、資料庫還是檔案;再看停機與頻寬限制;最後問切換失敗怎麼退。工具名稱是答案的一部分,資料一致性、相依性和驗收條件才是遷移計畫能否成立的關鍵。

下一課 ACE-302:GCP 帳單怎麼看?從用量找出能省的地方 會接著看費用變化、折扣與閒置資源。
